SAK-proj | 基本設計 |

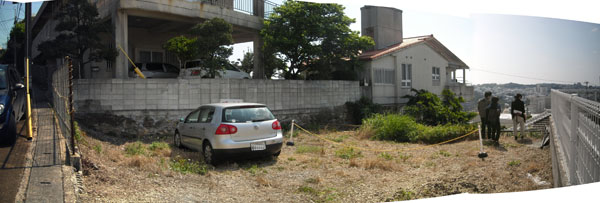

傾斜地にて戸建て住宅の計画。前面道路が坂道で、敷地にも5mもの勾配がある敷地です。 |
|

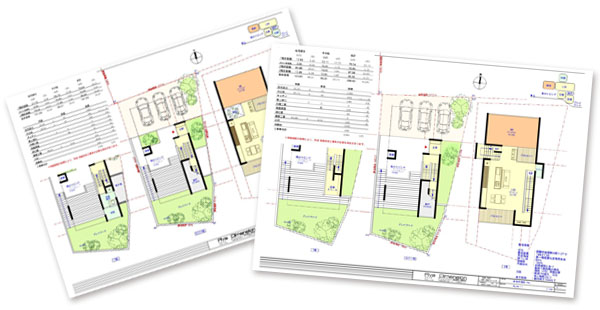

たたき台として、まずは4案をご提案。平面だけでは分かりにくいので断面も合わせてプレゼンさせていただきました。 |
|

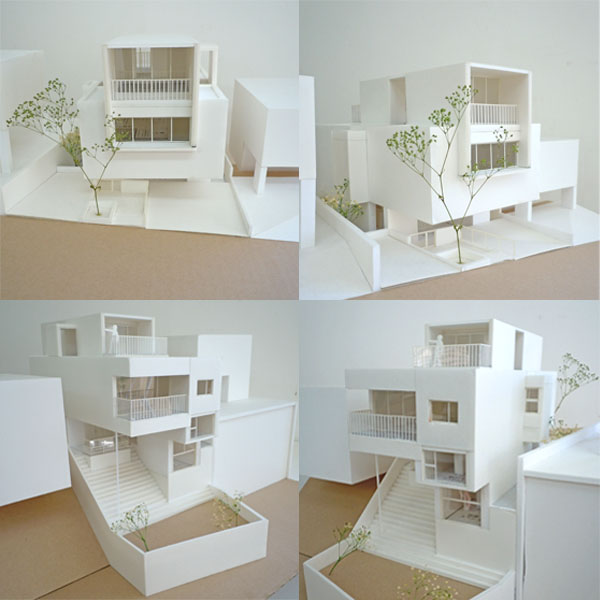

私たちの頭も整理しながら、お施主さんもイメージしやすいように、模型も沢山作りました。 |
|
最終的に敷地の下の方は盛土してお庭にし、敷地高低差を4m程に抑え、下のお庭と道路レベルとを結ぶ大階段を設けることで、傾斜下の敷地を無駄にしない計画へと進んでいきました。 |
|

建物のボリューム、特に3階部分の大きさは道路斜線と高さ制限をクリアするように決定しました。 | |
実施設計 |

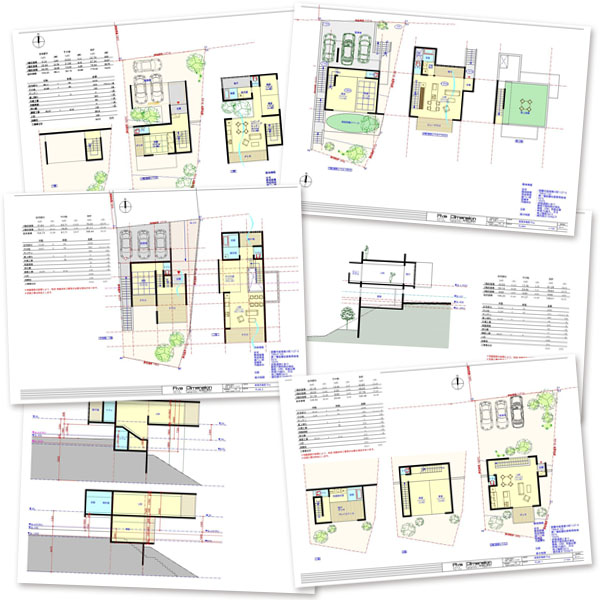

実施設計で詳細を図面に書き込む頃には、模型も1/50の大きな模型を作りました。 |

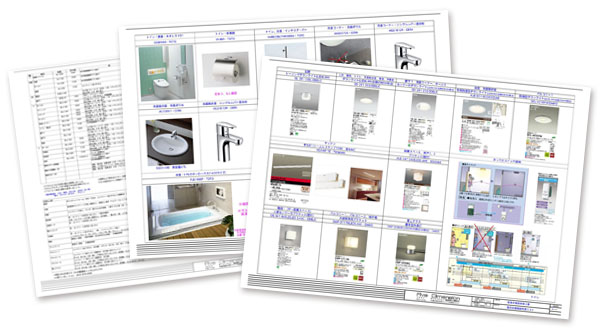

イメージをお聞きしながら、使用するフローリングや仕上げを決定していきます。 設備機器も使いたいものを決めたら図面へ反映していきます。 |
CGが得意なお施主さん自作のCG。フリーソフトで作ったそうです。思わず、教えて下さい! |
|
現場状況 |
今回は施工業者4社にお見積もりを依頼しました。4社の見積書の内容を精査して、施工業者を決定します。 |
12.11.10 地鎮祭 工事に入る前に、草刈を終えた敷地にテントを立てて地鎮祭を行いました。テント下でおいしいオードブルをごちそうになりました。 |
12.12.25 遣り方確認 建物の位置を確認しました。 |

13.01.25 敷地下側境界塀の打設 13.02.25 根切り 奥から奥から工事を進めていきます。 |

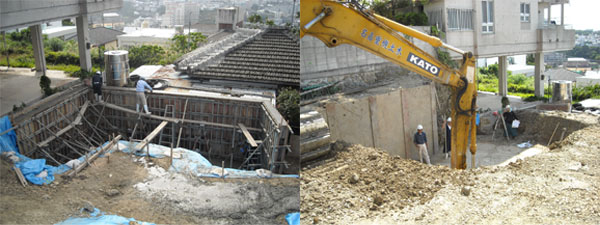

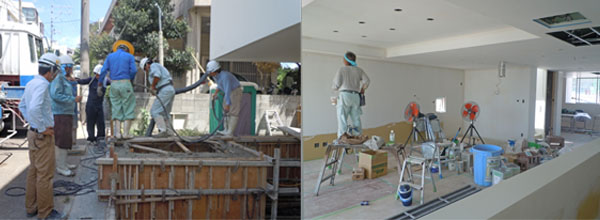

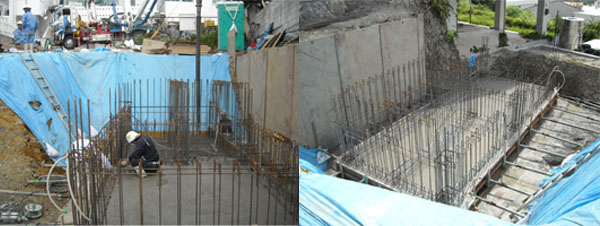

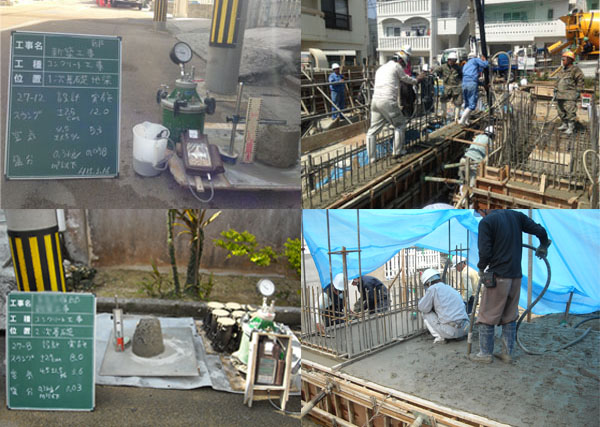

13.03.04 基礎打設@ 一番下の基礎の底盤を打設しました。 |

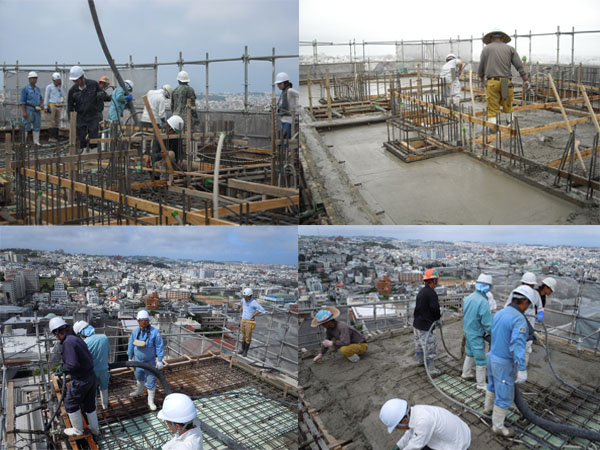

13.03.16 基礎打設A 13.04.09 基礎打設B 高低差があるので基礎の打設も段々と上に上がっていきます。 途中で雨が降ってきたのでブルーシートで雨を防ぎながら作業している様子です。 |

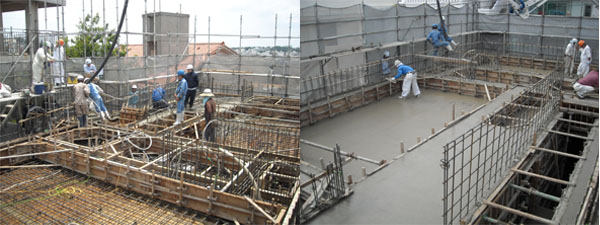

13.05.02 2階スラブ(1階壁)打設 |
13.06.03 3階スラブ(2階壁)打設 13.06.21 屋根スラブ(3階壁)打設、棟上げ |
レゴ製SAK邸!! お施主さんがお子さんと一緒に作ったレゴの写真がメールで届きました。 細かい部分もレゴで上手く表現できるものなんですね。スゴイ! |

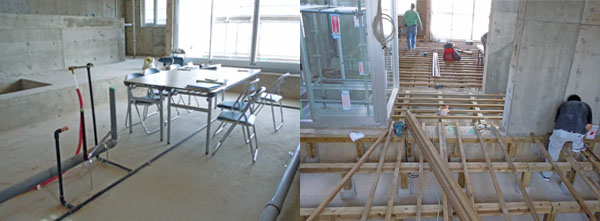

13.07.24 現場 13.07.31 現場 アルミサッシが付いた頃から、毎週行っている工程会議も現場で行います。 フローリングの下地施工が始まりました。 |

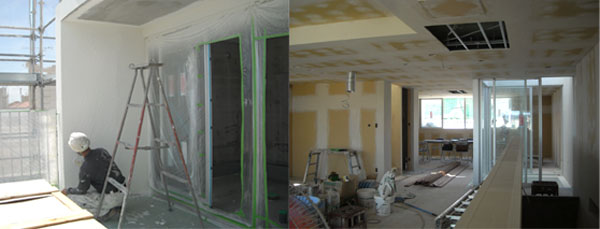

13.08.07 外壁塗装が始まりました。つぶつぶした質感のある仕上げはコテで塗っています。 13.08.28 室内の石膏ボード張りがほぼ完了 |
13.08.31 現場 外部では外構の打設。内部では塗装工事が進んでいます。もう終盤です。 |

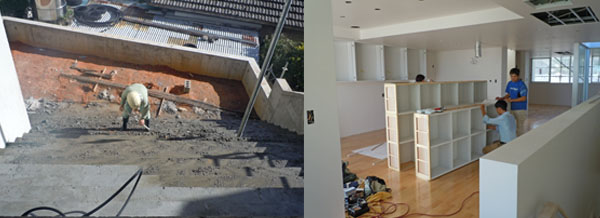

13.09.13 現場 外部では大階段の型枠が外れました。内部では家具の搬入取付けが始まっています。もうすぐ完成。 |
13.09.28 オープンハウス お施主さまのご厚意で、完成見学会を開催しました。 |
13.08.07 外壁塗装が始まりました。つぶつぶした質感のある仕上げはコテで塗っています。 13.09.30 お引渡し。 業者さんから機器の使いかたの説明を受け、施工会社さんから鍵の引渡し式 |
