KOS-proj | 基本設計 |
敷地は、土地の半分くらいは斜面という、ちょっと変わった面白い土地。 |

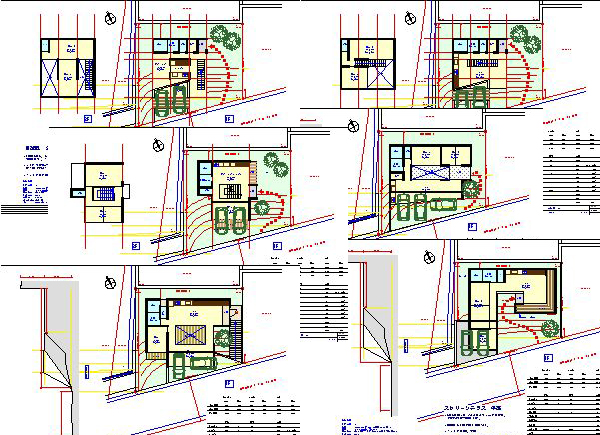

施主さんからの要望をふまえて、幾つかのパターンでプランを出しました。 |
|
リビング廻りに配置したスクリーンテラスは、風を通しながらもセキュリティには強い半屋外空間。リビングと一体的な利用が可能です。おでかけの時にもサッシはあけっぱなしで、出ていけるようなおおらかさ。 |
実施設計 |

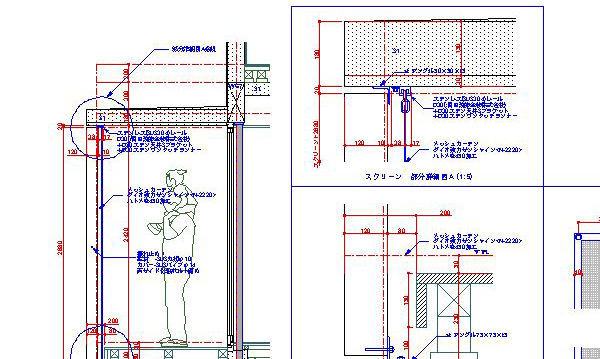

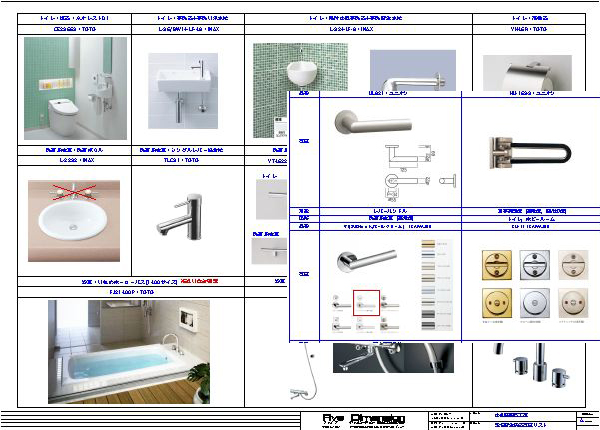

基本設計でプランが決まったら、打合せを繰り返しながら、平行して実施設計図面をおこして詳細を詰めていきます。照明・電気設備、設備関係、建具や家具のアクセサリー・・・ | |
|
|
|
現場状況 |
11.08.28 地鎮祭 |
良く晴れて地鎮祭日和でした。安全第一で、しっかり作っていきますのでよろしくお願いします、と土地の神さまにご報告。 |
11.09.01 やり方確認 |
建物の位置、レベルを確認していきます。 |

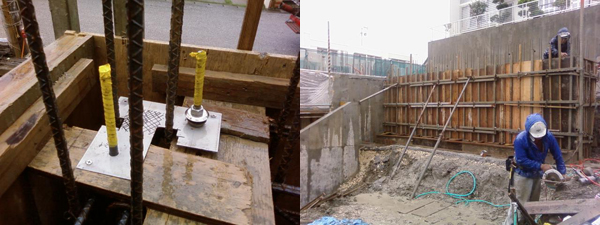

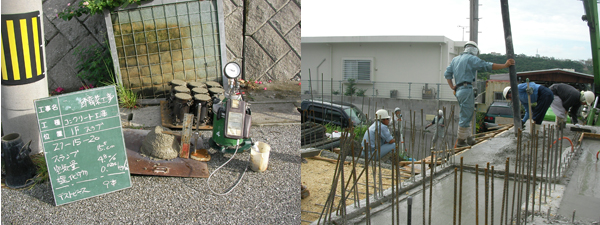

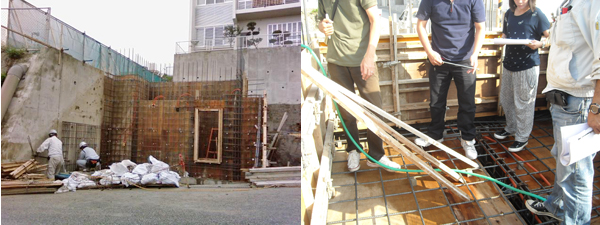

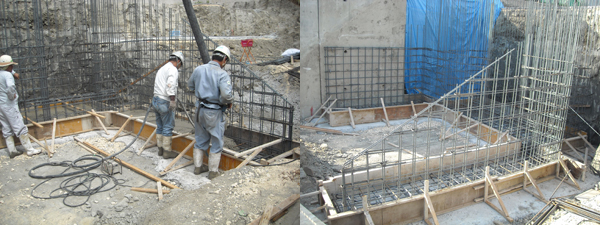

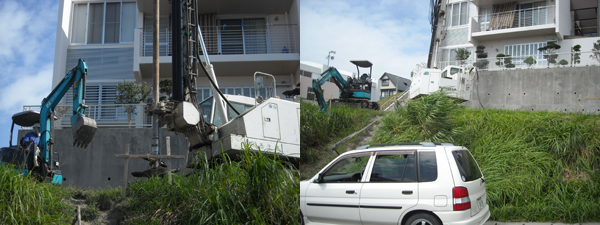

11.09.21 地盤改良 |
今回は上段のレベルで、深層地盤改良を行いました。 |

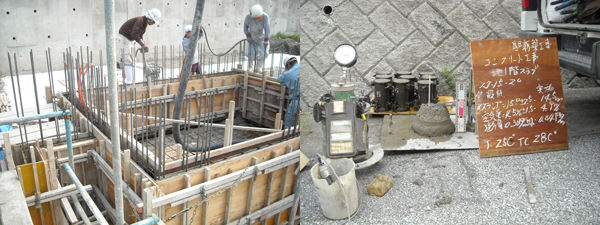

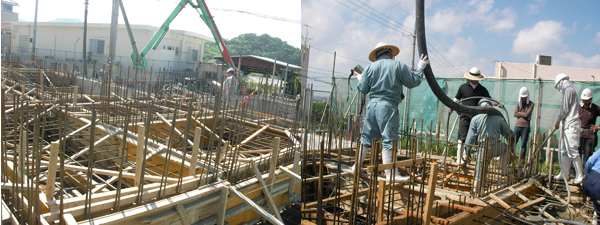

11.09.29-30 底盤配筋検査、打設 |
敷地に高低差があるため、何回かに分けての打設を行いました。ここから1階まで地道に地道に。 |

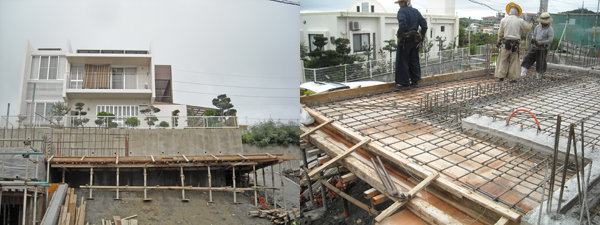

11.10.04.07 ホビールームスラブ配筋検査 |
11.10.08 ホビールームスラブ打設 |

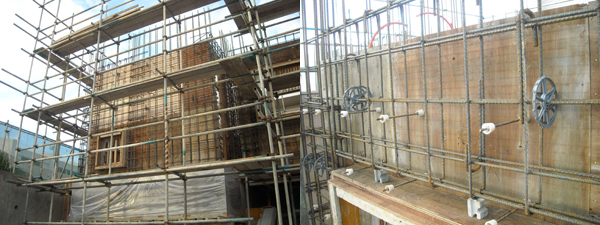

11.10.15 地梁配筋検査・打設 |
11.10.24 地梁配筋検査・打設 |

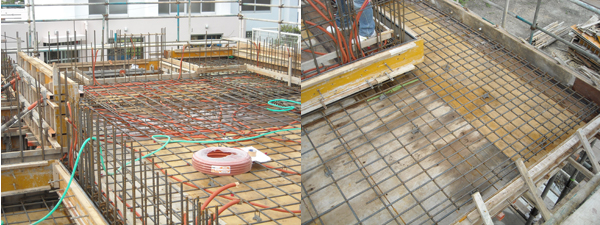

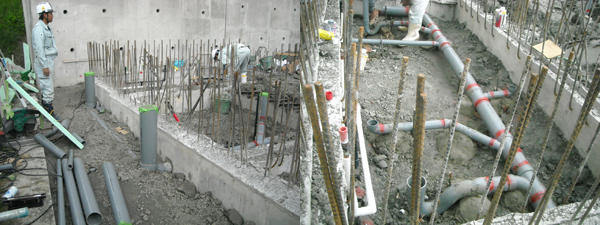

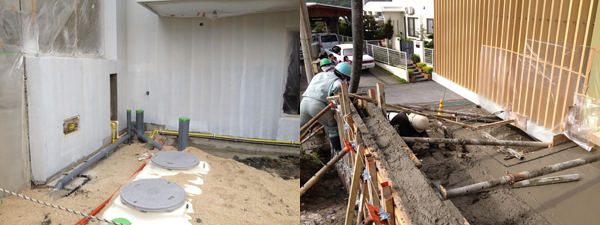

11.11.02 設備配管確認 |

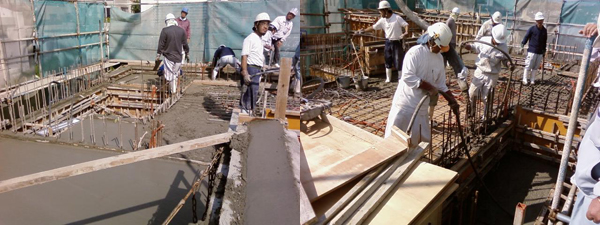

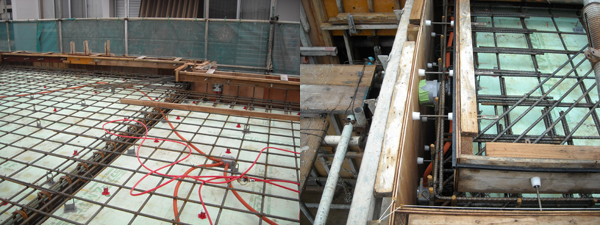

11.11.05 1階土間スラブ配筋検査 |
ようやく1階の配筋検査です。配筋やかぶり幾つか指摘をして、修正してもらいました。 |
11.11.07 1階土間スラブ打設 |

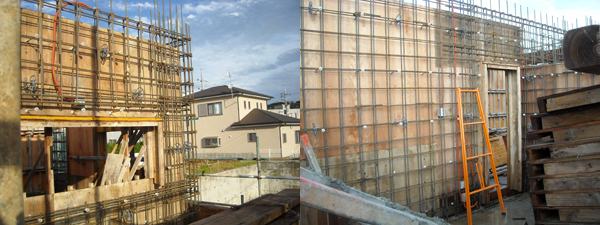

11.11.12 1階壁配筋検査 |

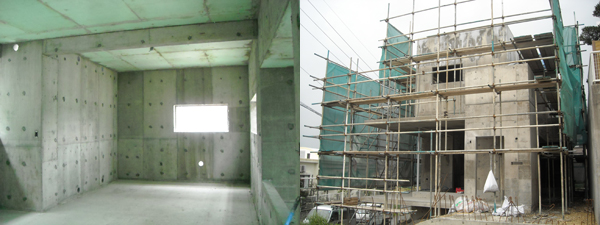

11.11.15 2階スラブ配筋検査 |
11.11.21 2階壁配筋検査 |
11.11.22 2階スラブ打設 |
11.11.30 R階壁配筋検査 |
11.12.06 R階スラブ配筋検査 |

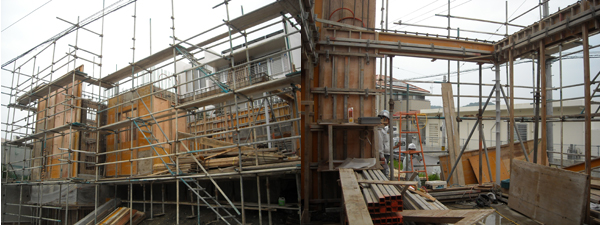

11.12.07 上棟 |
上棟しました!よく晴れた打設日和でした。打設後には皆で美味しいお弁当と牛汁と奥武島のTEMPURAを頂きました。お腹いっぱい、ごちそうさまでした。 |

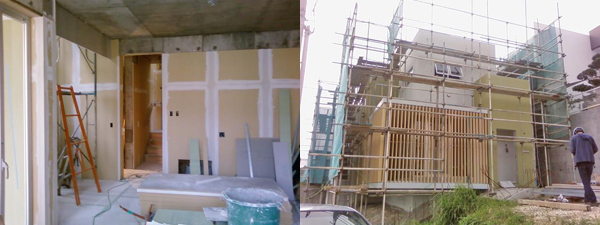

12.01.11 脱枠 |

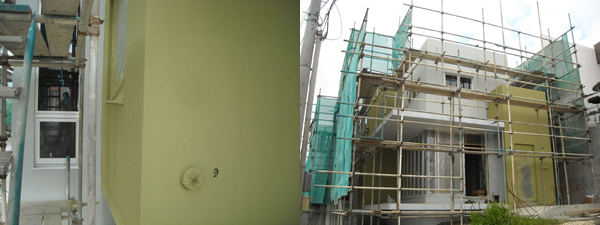

12.02.15 外壁塗装 |
12.02.22 スクリーン確認 |

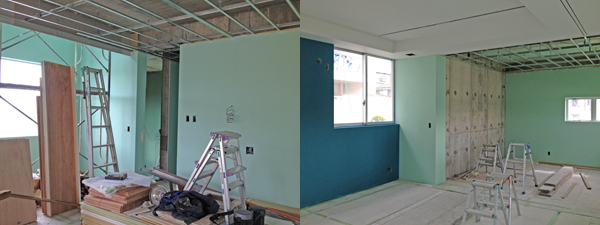

12.02.29 室内塗装 |

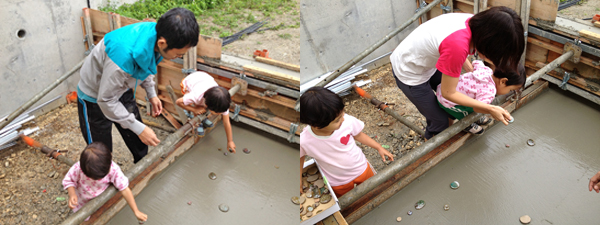

12.03.03 外構まわり 手作りの陶器をご家族全員で埋込みました |

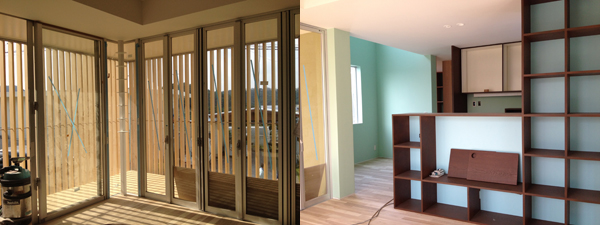

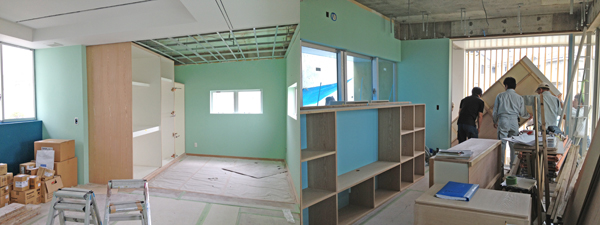

12.03.07 家具搬入 |
12.03.19 家具塗装 |
12.03.30 お引渡 無事にお引渡しです。 |
