KNY-proj | 基本設計 |
農地を転用して住宅を建てる計画。 |
||

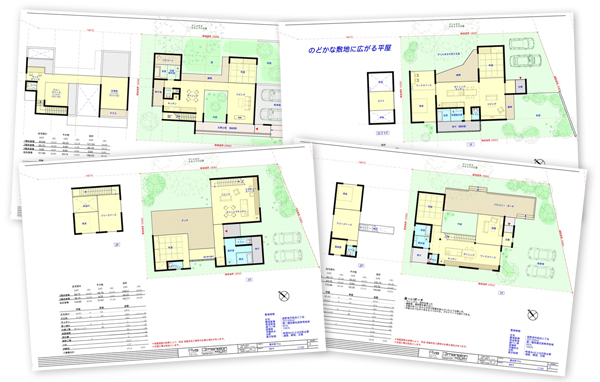

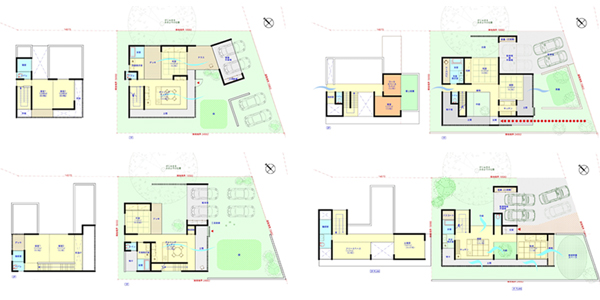

はじめのプランはガジュマルを意識した4案をご提案。 |
||
2回目以降は、畳間のリビング、対面キッチン、土間のある家の希望を踏まえてプランを提案していきました。 |
||
@輻射熱の影響を受けにくい住宅(木造のように)をコンクリート住宅で実現できないか、という要望と、A土間のある家、B3匹の猫ちゃんが屋外でもまったりお留守番できるようにして欲しい、という要望から、ダブルスキンを構成する土間空間を採用しました。 | ||
実施設計 |
基本設計のプランが決定、詳細図面を進めながら、打合せでは室内の仕上と開口部について打合せを行いました。 | |||
リビングには和紙を使ったシーリング‥などなど、イメージをお伺いして |
|||
現場状況 |

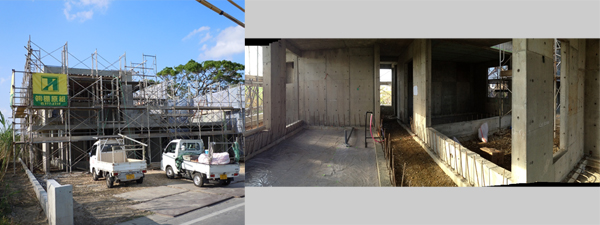

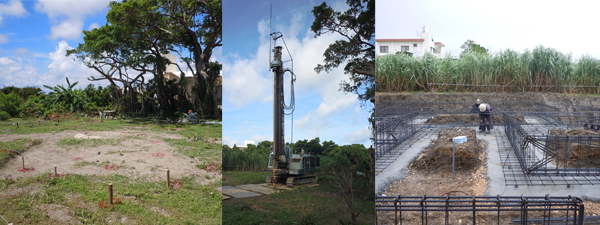

12.07.08 起工式 |
施工業者が決定し、工事がいよいよ始まりました。 |
12.07.08 縄張り確認 08.10地盤改良 08.22現場状況 |

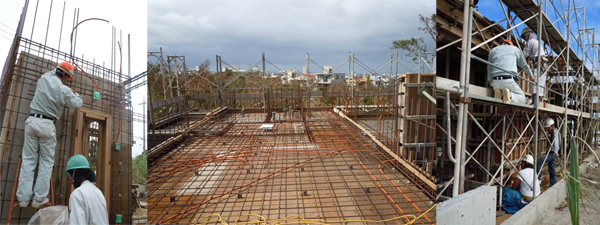

支持層まで深層地盤改良をして、その上に基礎を配しました。 |

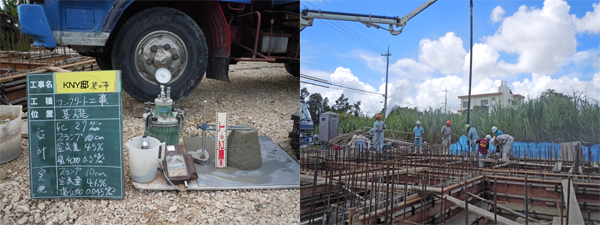

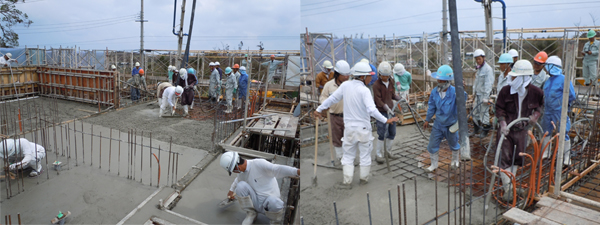

12.09.03 基礎打設 夏場の打設は、散水をしながら行います。熱中症にも注意! |
12.09.25 一階壁配筋検査 12.10.10 二階スラブ配筋検査 鉄筋の配筋状況、開口の大きさ、電気設備の位置を確認しました。 |
12.10.11 一階打設 職人さんが沢山。暑い中、丁寧な仕事をしてもらいました。 |

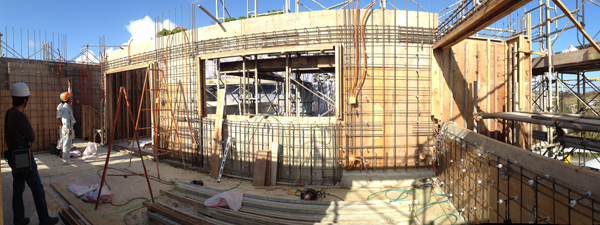

12.10.22 二階壁配筋検査 |
12.10.30 上棟 二階建てなので、二階の壁と屋根を一体に打設すると棟上げとなります。 敷地裏の空地で、お施主さんから職人さんたちへ、ねぎらいの料理が振る舞われました。 私たちもみんなで美味しくいただきました。 |

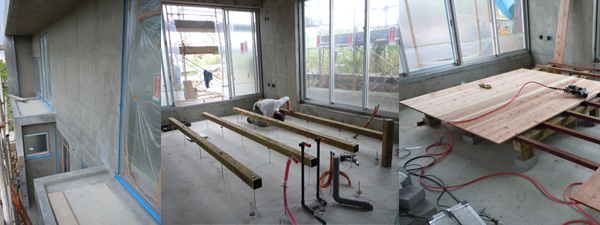

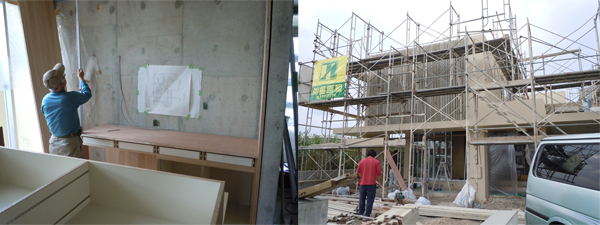

12.11.07 脱枠 |
12.11.13 サッシが建付けられたら室内の仕上に入ります。 |

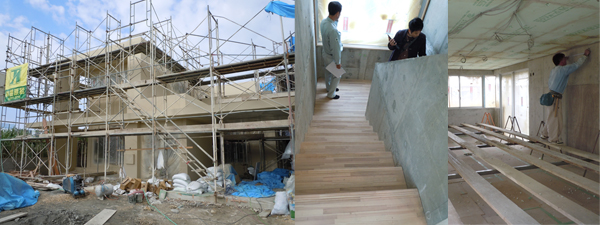

12.12.05 外壁塗装の下地塗り 階段が設置され 天井張りの為の足場が組まれていました。 |

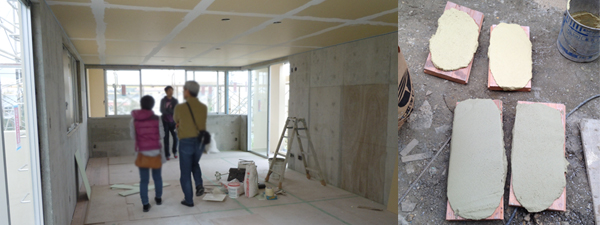

12.12.08 内部壁仕上の漆喰は、お施主さん立会のもと現場で選定しました。 |

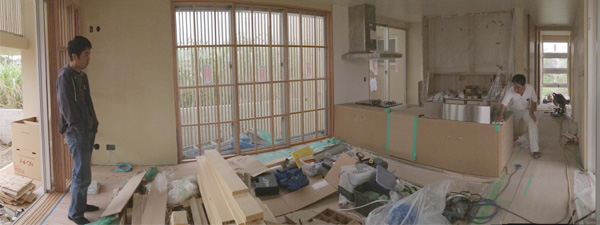

12.12.12 内部では家具の設置が進み、外部ではルーバーが設置されていきました。 |
12.12.18. 年内完成を目指し、猛ピッチで現場を進めてくれました。 キッチンや、木製建具が設置され、より家らしくなってきました。 |
13.01.18 無事に年を越し、設計検査は事務所全員で細部まで仕上りをチェックしました。 13.01.23 施主検査を行いました。日が暮れて夜景の様子もチェック。 |
13.01.26 お施主さんの協力で見学会を開催させていただきました。 そして無事にお引渡しできました。 |
