HKM-proj | 基本設計 |
敷地は、2面が接道する住宅地の角地。 |

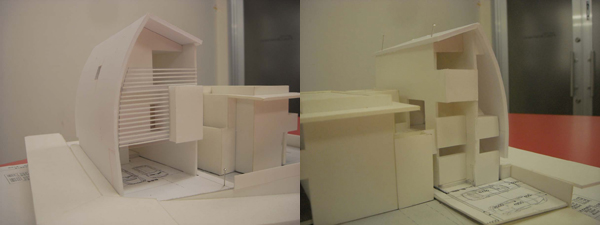

大枠のプランが固まった頃、諸事情による中断など紆余曲折を経て、2009年再スタート。 新たな要望を聞いて、プランをまとめていきます。 |

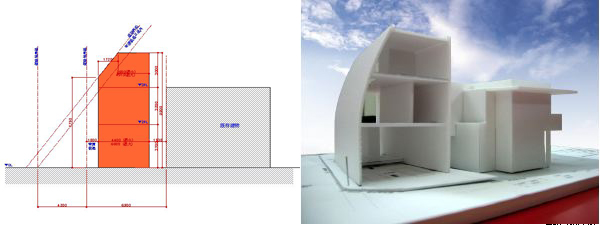

道路斜線やボリュームの検討をしながら、外観の検討も進めていきます。道路に面する壁を、曲面にすることで、斜線をクリアしながら、周辺への圧迫感を軽減する。 |
構造は工期の短縮や、曲面の仕上げを考慮して、鉄骨造一部RC造としました。 |
実施設計 |

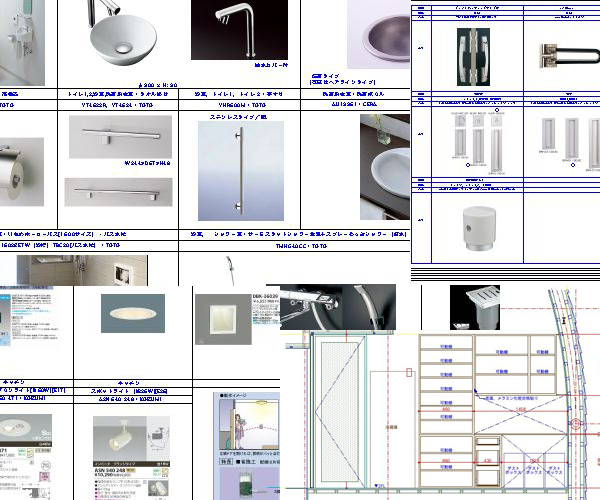

基本設計でプランが決まったら、打合せを繰り返しながら、平行して実施設計図面をおこして詳細を詰めていきます。照明・電気設備、設備関係、建具や家具のアクセサリー・・・ | |

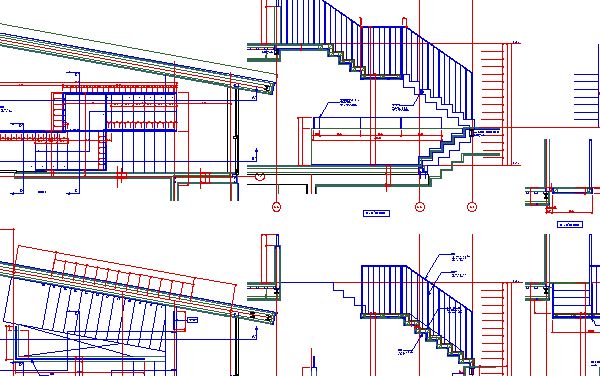

詳細を詰めて行きながら、各図面の整合性を図りながら。着実に。 | |
|
|
|
現場状況 |
|
||

10.08.16 遣り方確認 建物の配置や、レベルなどを確認しました。 |
||

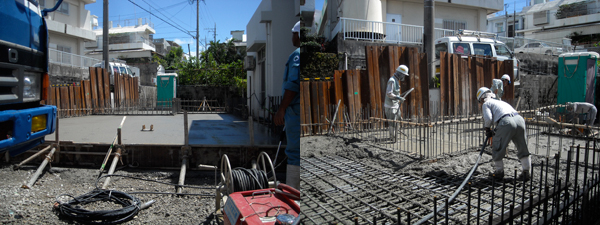

10.09中旬 基礎配筋検査、基礎打設 地盤改良も済ませ、基礎の配筋検査、そして打設。 |
||

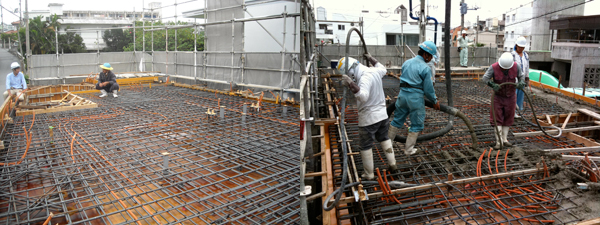

10.10中旬 1F打設 | ||

10.10 製品検査 2、3階は鉄骨造なので、製品検査がありました。詳細は原寸図で検討。 |
||

10.11 建方検査 | ||
10.11 胴縁取付、屋根 |
||
10.12.04 上棟!みんなで施主さんが用意してくださった美味しいごちそうを食べて、いままでの施工上映会。 | ||

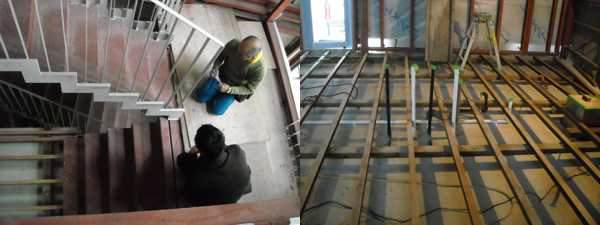

11.01 床張 大工さんと相談しつつ、納まりを検討。 | ||

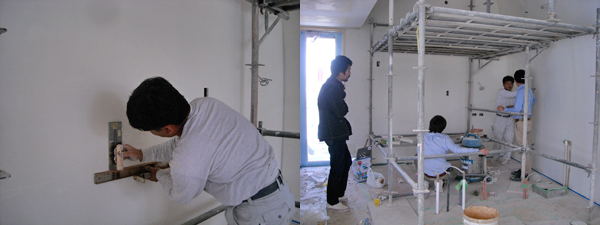

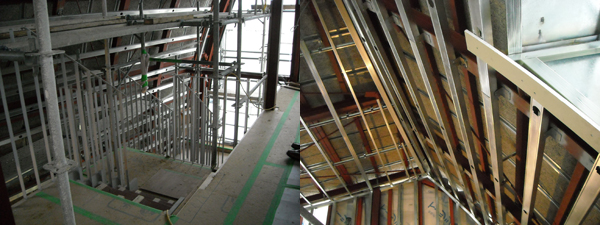

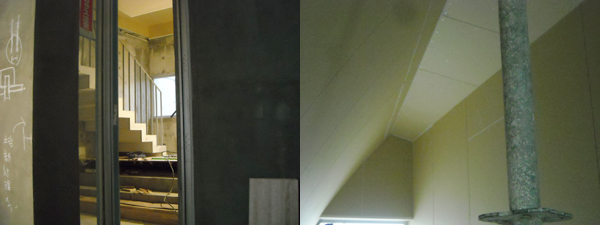

11.01-02 年明けて引続き内装工事 天井、壁の下地。手摺などの金物関係も入ってきています。 | ||

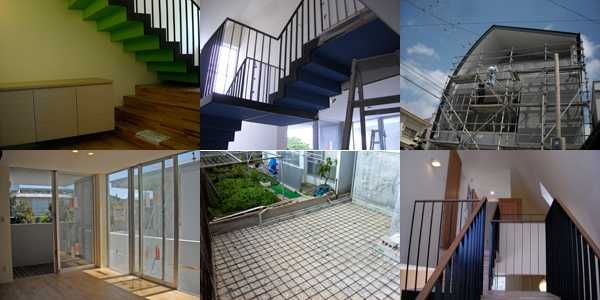

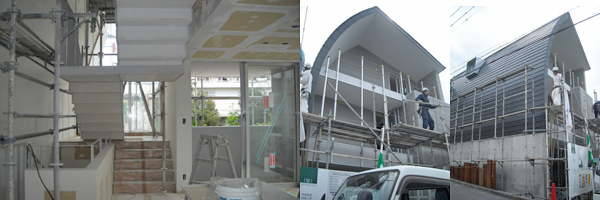

11.03 足場が外れ、外まわりチェックです。外観のお目見えです。室内は塗装前のチェック。 | ||
11.03 室内塗装 | ||
11.03-04 外構まわり、家具、建具。現場は終盤のパタパタ具合。 | ||
11.04 完了検査、設計検査、施主検査 無事に終了。引渡前までに幾つか修正をお願いしました。 | ||
11.04 引渡 鍵の引渡式があったり。みんなでお家の完成を喜びました。これからも少しずつ手をかけてあげて、自分の家にしていってほしいです。 | ||
